extractor eólico híbrido para la extracción del radón.
IND040 extractor eólico híbrido para la extracción del radón. Ud
Extractor eólico híbrido, de aluminio resistente a la corrosión, de 400 mm de diámetro nominal de entrada, de 3000 m³/h de caudal máximo, con motor de tipo EC de bajo consumo de accionamiento automático, para la extracción del radón. Incluso accesorios de conexión y piezas especiales.

1:

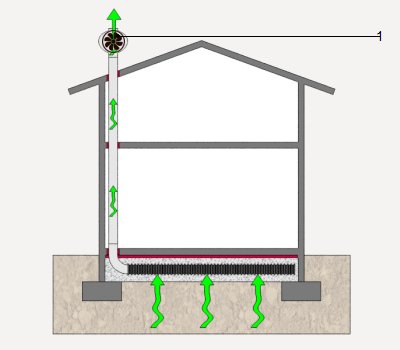

Extractor eólico híbrido.
Información técnica
Mapa de zonas de niveles de referencia de exposición al radón.
Casa comercial
Diámetro nominal de entrada (mm)

Código

Unidad

Descripción

Rendimiento

Precio

unitario

Importe

1



Materiales



mt41eer010c

m

Extractor eólico híbrido, de aluminio resistente a la corrosión, de 400 mm de diámetro nominal de entrada, de 3000 m³/h de caudal máximo, con motor de tipo EC de bajo consumo de accionamiento automático, para la extracción del radón, con accesorios de conexión y piezas especiales.

1,000

1.062,15

1.062,15



Subtotal materiales:

1.062,15

2



Mano de obra



mo011

h

Oficial 1ª montador.

0,322

23,16

7,46

mo080

h

Ayudante montador.

0,322

21,78

7,01



Subtotal mano de obra:

14,47

3



Costes directos complementarios




%

Costes directos complementarios

2,000

1.076,62

21,53

Coste de mantenimiento decenal: 713,80€ en los primeros 10 años.

Costes directos (1+2+3):

1.098,15



UNIDAD DE OBRA IND040: EXTRACTOR EÓLICO HÍBRIDO PARA LA EXTRACCIÓN DEL RADÓN.


CARACTERÍSTICAS TÉCNICAS

Extractor eólico híbrido, de aluminio resistente a la corrosión, de 400 mm de diámetro nominal de entrada, de 3000 m³/h de caudal máximo, con motor de tipo EC de bajo consumo de accionamiento automático, para la extracción del radón. Incluso accesorios de conexión y piezas especiales.



NORMATIVA DE APLICACIÓN

Instalación: CTE. DB-HS Salubridad.


CRITERIO DE MEDICIÓN EN PROYECTO

Número de unidades previstas, según documentación gráfica de Proyecto.



CONDICIONES PREVIAS QUE HAN DE CUMPLIRSE ANTES DE LA EJECUCIÓN DE LAS UNIDADES DE OBRA


DEL SOPORTE.

Se comprobará que su situación se corresponde con la de Proyecto.



PROCESO DE EJECUCIÓN


FASES DE EJECUCIÓN.

Colocación y fijación. Conexionado y comprobación de su correcto funcionamiento.


CONDICIONES DE TERMINACIÓN.

El sistema será estanco. La ventilación será adecuada.



CONSERVACIÓN Y MANTENIMIENTO.

Se protegerá frente a golpes.



CRITERIO DE MEDICIÓN EN OBRA Y CONDICIONES DE ABONO

Se medirá el número de unidades realmente ejecutadas según especificaciones de Proyecto.
