cubierta plana no transitable, ventilada, autoprotegida, tipo convencional. Impermeabilización con láminas de poliolefinas, tipo monocapa. | ||
QEA030 | cubierta plana no transitable, ventilada, autoprotegida, tipo convencional. Impermeabilización con láminas de poliolefinas, tipo monocapa. | m² |

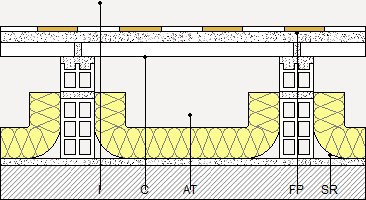

Cubierta plana no transitable, ventilada, autoprotegida, tipo convencional, pendiente del 1% al 15%. FORMACIÓN DE PENDIENTES: tablero cerámico hueco machihembrado de 80x25x3,5 cm con capa de regularización de mortero de cemento, industrial, M-5, de 3 cm de espesor, acabado fratasado, sobre tabiques aligerados de ladrillo cerámico hueco de 24x11,5x9 cm, recibido con mortero de cemento, industrial, M-5, dispuestos cada 80 cm y con 30 cm de altura media, rematados superiormente con maestras de mortero de cemento, industrial, M-5; AISLAMIENTO TÉRMICO: fieltro aislante de lana mineral; IMPERMEABILIZACIÓN: tipo monocapa, adherida, formada por una lámina impermeabilizante flexible tipo EVAC, compuesta de una doble hoja de poliolefina termoplástica con acetato de vinil etileno, revestida por una de sus caras con papel de aluminio y por la otra cara con fibras de poliéster no tejidas, de 0,8 mm de espesor y 670 g/m², fijada al soporte en toda su superficie mediante adhesivo cementoso mejorado C2 E, juntas con banda de refuerzo autoadhesiva, y solapes fijados con adhesivo cementoso mejorado C2 E S1. |
Precio |
|
Exportación |
Tipo de cubierta
Tipo de impermeabilización
Colocación de la impermeabilización
Según DB HS Salubridad (CTE)
La cámara de aire debe situarse en el lado exterior del aislante térmico y ventilarse mediante un conjunto de aberturas de tal forma que el cociente entre su área efectiva total en cm² y la superficie de la cubierta en m² sea inferior a 30 y superior a 3.Separación entre tabiques aligerados (cm)
Altura media 'hm' (cm)
Ladrillo cerámico hueco
Dimensiones (cm)
Casa comercial
Espesor (mm)
Colocación
Material
Fijación de los solapes
UNIDAD DE OBRA QEA030: CUBIERTA PLANA NO TRANSITABLE, VENTILADA, AUTOPROTEGIDA, TIPO CONVENCIONAL. IMPERMEABILIZACIÓN CON LÁMINAS DE POLIOLEFINAS, TIPO MONOCAPA.
CARACTERÍSTICAS TÉCNICAS
Cubierta plana no transitable, ventilada, autoprotegida, tipo convencional, pendiente del 1% al 15%. FORMACIÓN DE PENDIENTES: tablero cerámico hueco machihembrado de 80x25x3,5 cm con capa de regularización de mortero de cemento, industrial, M-5, de 3 cm de espesor, acabado fratasado, sobre tabiques aligerados de ladrillo cerámico hueco de 24x11,5x9 cm, recibido con mortero de cemento, industrial, M-5, dispuestos cada 80 cm y con 30 cm de altura media, rematados superiormente con maestras de mortero de cemento, industrial, M-5; AISLAMIENTO TÉRMICO: fieltro aislante de lana mineral; IMPERMEABILIZACIÓN: tipo monocapa, adherida, formada por una lámina impermeabilizante flexible tipo EVAC, compuesta de una doble hoja de poliolefina termoplástica con acetato de vinil etileno, revestida por una de sus caras con papel de aluminio y por la otra cara con fibras de poliéster no tejidas, de 0,8 mm de espesor y 670 g/m², fijada al soporte en toda su superficie mediante adhesivo cementoso mejorado C2 E, juntas con banda de refuerzo autoadhesiva, y solapes fijados con adhesivo cementoso mejorado C2 E S1.
NORMATIVA DE APLICACIÓN
Ejecución:
- |
CTE. DB-HS Salubridad. |
- |
CTE. DB-SI Seguridad en caso de incendio. |
CRITERIO DE MEDICIÓN EN PROYECTO
Superficie medida en proyección horizontal, según documentación gráfica de Proyecto, desde las caras interiores de los antepechos o petos perimetrales que la limitan.
CONDICIONES PREVIAS QUE HAN DE CUMPLIRSE ANTES DE LA EJECUCIÓN DE LAS UNIDADES DE OBRA
DEL SOPORTE.
Se comprobará que la superficie de la base resistente es totalmente lisa y uniforme, está fraguada y seca, sin picos, huecos, ángulos ni resaltes mayores de 1 mm y carece de restos de obra o polvo. Se habrá resuelto con anterioridad su encuentro con el paso de instalaciones y con los huecos de ventilación y de salida de humos.
AMBIENTALES.
Se suspenderán los trabajos cuando llueva, nieve o la velocidad del viento sea superior a 50 km/h.
PROCESO DE EJECUCIÓN
FASES DE EJECUCIÓN.
Replanteo de los puntos singulares. Replanteo de las pendientes y trazado de limatesas, limahoyas y juntas. Formación de pendientes mediante encintado de limatesas, limahoyas y juntas con maestras de ladrillo. Relleno de juntas con poliestireno expandido. Ejecución de los tabiques aligerados. Revisión de la superficie base en la que se realiza la fijación del aislamiento de acuerdo con las exigencias de la técnica a emplear. Corte, ajuste y colocación del aislamiento. Ejecución del tablero cerámico machihembrado sobre los tabiques aligerados. Vertido, extendido y regleado de la capa de mortero de regularización. Limpieza y preparación de la superficie. Aplicación del adhesivo cementoso. Colocación de la impermeabilización.
CONDICIONES DE TERMINACIÓN.
Serán básicas las condiciones de estanqueidad y libre dilatación.
CONSERVACIÓN Y MANTENIMIENTO.
Se protegerá la cubierta de cualquier acción mecánica no prevista en el cálculo, hasta que se proceda a la ejecución de su capa de protección, no recibiéndose ningún elemento que pueda perforar la impermeabilización.
CRITERIO DE MEDICIÓN EN OBRA Y CONDICIONES DE ABONO
Se medirá, en proyección horizontal, la superficie realmente ejecutada según especificaciones de Proyecto, desde las caras interiores de los antepechos o petos perimetrales que la limitan.
CRITERIO DE VALORACIÓN ECONÓMICA
El precio no incluye la ejecución y el sellado de las juntas ni la ejecución de remates en los encuentros con paramentos y desagües.
