Encuentro de cubierta plana transitable, ventilada con sumidero. Impermeabilización con láminas asfálticas.
QBF030 Encuentro de cubierta plana transitable, ventilada con sumidero. Impermeabilización con láminas asfálticas. Ud
Encuentro de cubierta plana transitable, ventilada, con solado fijo, tipo convencional con sumidero de salida vertical, realizando un rebaje en el soporte alrededor del sumidero, en el que se recibirá la impermeabilización formada por: pieza de refuerzo de lámina de betún modificado con elastómero SBS, LBM(SBS)-40-FP, con armadura de fieltro de poliéster no tejido de 160 g/m², de superficie no protegida, totalmente adherida al soporte con soplete, previa imprimación con emulsión asfáltica aniónica con cargas tipo EB, y colocación de sumidero de caucho EPDM, de salida vertical, de 80 mm de diámetro, con rejilla plana de caucho EPDM, íntegramente adherido a la pieza de refuerzo anterior con soplete.

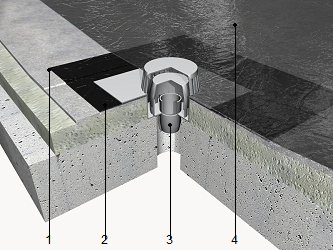

Tipo de cubierta
Colocación de la impermeabilización
Sumidero
1:
Imprimación.
2:
Pieza de refuerzo.
3:
Sumidero.
4:
Impermeabilización.
Casa comercial
Material
Imprimación
Masa superficial (kg/m²)
Armadura
Espesor (mm)
Tipo
Tipo
Tipo de rejilla
Material de la rejilla
Diámetro de salida (mm)

Código

Unidad

Descripción

Rendimiento

Precio

unitario

Importe

1



Materiales



mt14iea020c

kg

Emulsión asfáltica aniónica con cargas tipo EB, según UNE 104231.

0,300

3,30

0,99

mt14lba010g

Lámina de betún modificado con elastómero SBS, LBM(SBS)-40-FP, de 3,5 mm de espesor, masa nominal 4 kg/m², con armadura de fieltro de poliéster no tejido de 160 g/m², de superficie no protegida. Según UNE-EN 13707.

1,050

6,93

7,28

mt15acc050be

Ud

Sumidero de caucho EPDM, de salida vertical, de 80 mm de diámetro, con rejilla plana de caucho EPDM.

1,000

8,60

8,60



Subtotal materiales:

16,87

2



Mano de obra



mo029

h

Oficial 1ª aplicador de láminas impermeabilizantes.

0,348

22,53

7,84

mo067

h

Ayudante aplicador de láminas impermeabilizantes.

0,348

21,78

7,58

mo008

h

Oficial 1ª fontanero.

0,327

23,16

7,57



Subtotal mano de obra:

22,99

3



Costes directos complementarios




%

Costes directos complementarios

2,000

39,86

0,80

Coste de mantenimiento decenal: 13,34€ en los primeros 10 años.

Costes directos (1+2+3):

40,66



Referencia y título de la norma

Aplicabilidad(a)

Obligatoriedad(b)

Sistema(c)

EN 13707:2004+A2:2009

1.4.2010

1.10.2010

1/2+/3/4

Láminas flexibles para la impermeabilización. Láminas bituminosas con armadura para impermeabilización de cubiertas. Definiciones y características.



(a) Fecha de aplicabilidad de la norma armonizada

(b) Fecha en que finaliza el período de coexistencia

(c) Sistema de evaluación y verificación de la constancia de las prestaciones

UNIDAD DE OBRA QBF030: ENCUENTRO DE CUBIERTA PLANA TRANSITABLE, VENTILADA CON SUMIDERO. IMPERMEABILIZACIÓN CON LÁMINAS ASFÁLTICAS.


CARACTERÍSTICAS TÉCNICAS

Encuentro de cubierta plana transitable, ventilada, con solado fijo, tipo convencional con sumidero de salida vertical, realizando un rebaje en el soporte alrededor del sumidero, en el que se recibirá la impermeabilización formada por: pieza de refuerzo de lámina de betún modificado con elastómero SBS, LBM(SBS)-40-FP, con armadura de fieltro de poliéster no tejido de 160 g/m², de superficie no protegida, totalmente adherida al soporte con soplete, previa imprimación con emulsión asfáltica aniónica con cargas tipo EB, y colocación de sumidero de caucho EPDM, de salida vertical, de 80 mm de diámetro, con rejilla plana de caucho EPDM, íntegramente adherido a la pieza de refuerzo anterior con soplete.



CRITERIO DE MEDICIÓN EN PROYECTO

Número de unidades previstas, según documentación gráfica de Proyecto.



CONDICIONES PREVIAS QUE HAN DE CUMPLIRSE ANTES DE LA EJECUCIÓN DE LAS UNIDADES DE OBRA


DEL SOPORTE.

Se comprobará que la superficie de la base resistente es uniforme y plana, está limpia y carece de restos de obra.


AMBIENTALES.

Se suspenderán los trabajos cuando llueva, nieve o la velocidad del viento sea superior a 50 km/h.



PROCESO DE EJECUCIÓN


FASES DE EJECUCIÓN.

Ejecución de rebaje del soporte alrededor del sumidero. Limpieza y preparación de la superficie. Aplicación de la emulsión asfáltica. Colocación de la pieza de refuerzo. Colocación del sumidero.


CONDICIONES DE TERMINACIÓN.

El encuentro será estanco y permitirá el desagüe de la cubierta.



CONSERVACIÓN Y MANTENIMIENTO.

Se protegerá la obra recién ejecutada frente a golpes y obturaciones.



CRITERIO DE MEDICIÓN EN OBRA Y CONDICIONES DE ABONO

Se medirá el número de unidades realmente ejecutadas según especificaciones de Proyecto.



Código LER

Tipo

Peso (kg)

Volumen (l)

17 03 02

Mezclas bituminosas distintas de las especificadas en el código 17 03 01.

0,275

0,275



Residuos generados:

0,275

0,275

17 02 03

Plástico.

0,056

0,093



Envases:

0,056

0,093



Total residuos:

0,331

0,368
